日韩欧美群交P片內射中文,久久精品国产一区二区三区 ,国产精品欧美一区二区三区不卡 ,国产欧美精品区一区二区三区

全國服務熱線15166998799

山東德旭達土工材料有限公司銷售各種規格:

當前位置:首頁 > 行業知識

行業知識

庫盤土工膜防滲體工程流水作業工序

發布時間:2019-05-14 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:
人工清除地面雜草、樹根、超大粒徑料并且用機械平整壓實施工面→機械現場取料篩分→機械攤鋪下墊層(中細紗)并且壓實→人工鋪設土工膜、膜連接(熱焊接)→驗收→機械回填上墊層(中細紗)、保護層(戈壁料)→驗收。在滿足施工要求的前提下,突出主導施工過程,簡化計算,施工工序簡化為:①機械現場取料篩分→②人工鋪設土工膜、膜連接(熱焊接)→③驗收→④機械攤鋪下墊層(中細紗)并且壓實;機械回填上墊層(中細紗)、保護層。其中在不影響施工質量的前提下,為了減少施工成本,提高機械設備的使用率,挖掘機與行走式篩分機配合實行全天小時現場取料篩分作業,在此篩分作業過程中只需配備~名挖掘機手輪流操作。

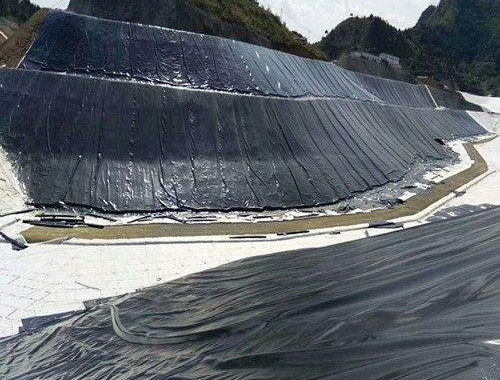

鋪設土工膜時,采用人工鋪設,速度為30m/min。工程量是以土工膜的焊接為主,操作過程為:先將土工膜攤鋪平整,鋪放時不應過緊,應留足夠余幅(大約1.5%),以便拼接和適應氣溫變化,焊縫搭接寬約1Ocm,需要工人甲先將兩張土工膜的焊接處搭接好并用干凈的毛巾擦拭干凈,工人乙手持焊機沿工人甲已經處理完畢的搭接縫進行不間斷的焊接,直至焊完,在此過程中還需要工人丙不斷搬運移動發電機。所以為了保證焊接的順利進行,共需要人工3人,其焊接速度為每30min焊接一卷土工膜。

水庫橫縱長度達十幾公里,我們可以將其視為線性工程,因為其土工膜的鋪設是沿著長度方向均勻分布的,且結構情況一致,所以在組織流水作業時,只需將土工膜鋪設工程分為若干施工過程,分別組織施工隊;然后各施工隊按照一定的工藝順序相繼投入施工,各施工隊以固定的速度沿著土工膜鋪設工程的長度方向不斷向前移動,每天完成同樣長度的工作任務,稱之為流水線作業法。因此流水線法適用于土工膜鋪設工程。流水線法沒有明確的施工段,在一個工作班內,在土工膜鋪設工程上完成某一施工過程所進展的長度理解為一個施工段,那么土工膜鋪設進展速度決定了施工段的長度。同時考慮到勝利水庫地處新疆南疆地區,夏季氣溫較高,尤其在正午時段,為了保證施工人員的人身安全,提高施工質量與效率,施工段的劃分在保證①機械現場取料篩分一②人工鋪設土工膜、膜連接(熱焊接)一③驗收一④機械攤鋪下墊層(中細砂)并且壓實;機械回填上墊層(中細砂)、保護層這四道工序能在不同工作面上同時工作的基礎上應盡量使各段工程量或勞動力量大致相等,就以有效工作時間(早晨8點至中午13點,下午4點至傍晚9點)劃分施工段,人工鋪設土工膜、膜連接、驗收、機械攤鋪下墊層和機械回填上墊層、保護層可視為等節流水施工,同時要注意人工鋪設土工膜、膜連接、驗收、機械攤鋪下墊層和機械回填上墊層、保護層一定要連續施工,以防土工膜的破損。



更多相關鏈接:復合土工膜岸坡結構設計方案

新聞資訊

咨詢熱線15166998799
