德旭達小編說一說HDPE土工膜施工的氣候條件
發布時間:2018-09-02 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:
風力超過在4級以上時不得進行HDPE防滲膜施工,有4級以下刮風的天氣,為防止風力影響施工,防滲膜應用沙袋壓牢。
施工溫度應在4-35°C之間;要在氣候干燥條件下進行,下雨或空中含有較多水分(如霧或露水)天氣下不能進行施工。

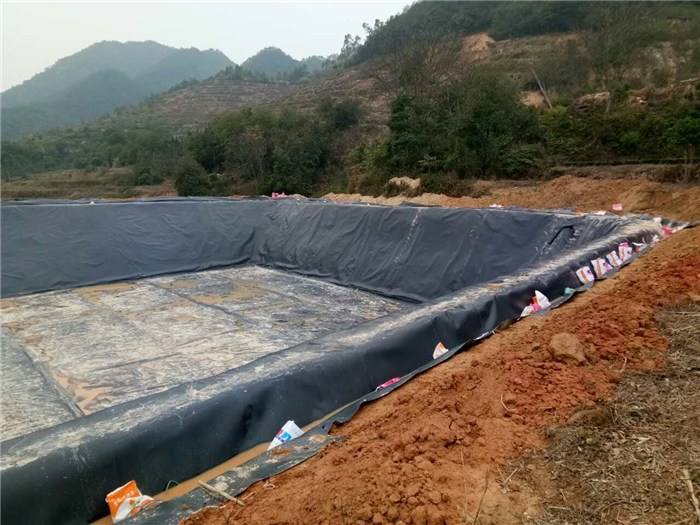

按照設計要求是從谷口低、逐步向山谷里端向上并向兩側按山谷狀修整成型,平整度使用3米靠尺進行驗收,平整度誤差±15mm,坡度和設計不超過0.1%;基面應干燥,不得有積水,若有要進行排水作業;換填采用添加鵝卵石分層碾壓,壓實度應達到94%以上,基面要壓實、清潔、平整,基層除掉直徑25mm以上的石頭、樹枝根墩以及其他突出地面的物品,經驗收合格才能鋪裝。
基礎地面如有凹洞,需修補填平;錨固平臺位于山谷兩側6米高處,錨固溝位于平臺外側及坡頂,其位置按圖施工留設,深度、寬度誤差均大于等于設計尺寸并經驗收合格。

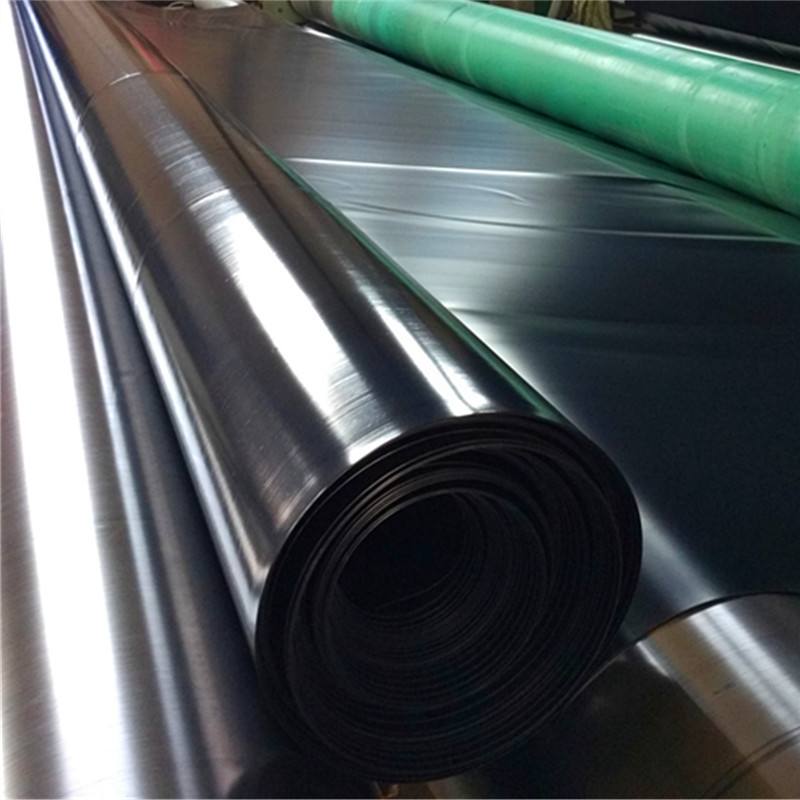

HDPE膜材料進場時必須先驗收包裝有無破損,外觀是否完整,并檢查廠家質保資料如出廠合格證明、檢測報告、產品說明書等;HDPE膜材料屬于特殊材料,必須經監理見證取樣送檢合格后方可使用。
施工溫度應在4-35°C之間;要在氣候干燥條件下進行,下雨或空中含有較多水分(如霧或露水)天氣下不能進行施工。
按照設計要求是從谷口低、逐步向山谷里端向上并向兩側按山谷狀修整成型,平整度使用3米靠尺進行驗收,平整度誤差±15mm,坡度和設計不超過0.1%;基面應干燥,不得有積水,若有要進行排水作業;換填采用添加鵝卵石分層碾壓,壓實度應達到94%以上,基面要壓實、清潔、平整,基層除掉直徑25mm以上的石頭、樹枝根墩以及其他突出地面的物品,經驗收合格才能鋪裝。
HDPE膜材料進場時必須先驗收包裝有無破損,外觀是否完整,并檢查廠家質保資料如出廠合格證明、檢測報告、產品說明書等;HDPE膜材料屬于特殊材料,必須經監理見證取樣送檢合格后方可使用。
上一篇: 導致防水板、初支等位置降水量嚴重的原因
【最新新聞】
- [2023-03-21]如何選擇外觀及性能指標都滿足設計及規范要…
- [2023-02-09]土工材料在填埋場的實際應用中存在一些問題…
- [2022-11-21]土工材料在填埋場的實際應用中存在一些問題…
- [2022-11-14]鐵路隧道的主要防水結構及材料
- [2022-11-11]環保領域對土工合成材料的關注點是什么?
